工数レポートは、プロジェクトで記録された工数を、期間を決めて「誰が・どこに・どれだけ使ったか」で見る画面です。月末の振り返りや、見積もりと実績のずれの確認に使います。

開く

プロジェクトの上の帯から「レポート」を開き、「工数」のタブを選びます。工数の機能が無効のとき、また工数の画面に入れる権限がない人には、「工数」のタブは出ません。

工数レポート。上に絞り込み、数字のカード、時間の推移、内訳、人ごとの実績、人 × 日の表が並ぶ
工数レポート。上に絞り込み、数字のカード、時間の推移、内訳、人ごとの実績、人 × 日の表が並ぶ

絞り込む

画面の上に、絞り込みのバーがあります。

項目内容
期間既定は過去 30 日。左右の矢印で、同じ長さだけ前後へ移れます
人複数選べます(「すべての人」)
絞り込み課題キー、種別、ラベル、マイルストーン、活動
CSV をダウンロード同じ条件の CSV を書き出す

期間を押すと、プリセット(今日、今週、先週、今月、先月、過去 30 日、四半期)とカレンダーが開きます。カレンダーでは、2 回押すか、ドラッグして範囲を選びます。条件は画面のアドレスに残るので、同じ条件の画面を共有できます。

数字のカード

カード内容
合計時間期間内の工数の合計と、記録の件数
記録した人工数を記録した人数
記録のある課題工数が記録された課題の数
1 日あたり合計を稼働日で割った値
予定との差期間に記録のある課題のうち、予定工数のある課題の、予定の合計と実績の合計(課題の全期間)の差。超過すると警告の色になります

グラフと表

時間の推移

日ごとの積み上げ棒グラフです。右上で「人ごと」と「活動ごと」を切り替えられます。期間が長いと、週ごと、月ごとにまとまります(62 日以内は日ごと、371 日以内は週ごと、それより長いと月ごと)。グラフの下の「表で見る」で、数値も確認できます。

内訳

「課題」「種別」「ラベル」「マイルストーン」「活動」の切り替えで、時間の多いものを順に見られます。ラベルは、1 つの課題に複数付けられるので、合計が全体を超えることがあります。

人ごとの実績

人ごとに、実績(帯)、予定、稼働時間に対する割合が出ます。

人 × 日

人と日の表です。濃いほど、長い時間を記録した日です。土日と祝日は、淡く表示されます。

記録の一覧

日付、人、課題、活動、メモ、時間の一覧です。日付、人、課題、時間で並べ替えられます。50 件ずつのページで、課題を押すと右に詳細が開きます。記録の直す・消すは、権限がある記録にだけ出ます。

スマホで見る

スマホでも、同じ絞り込みと数字のカードが使えます。

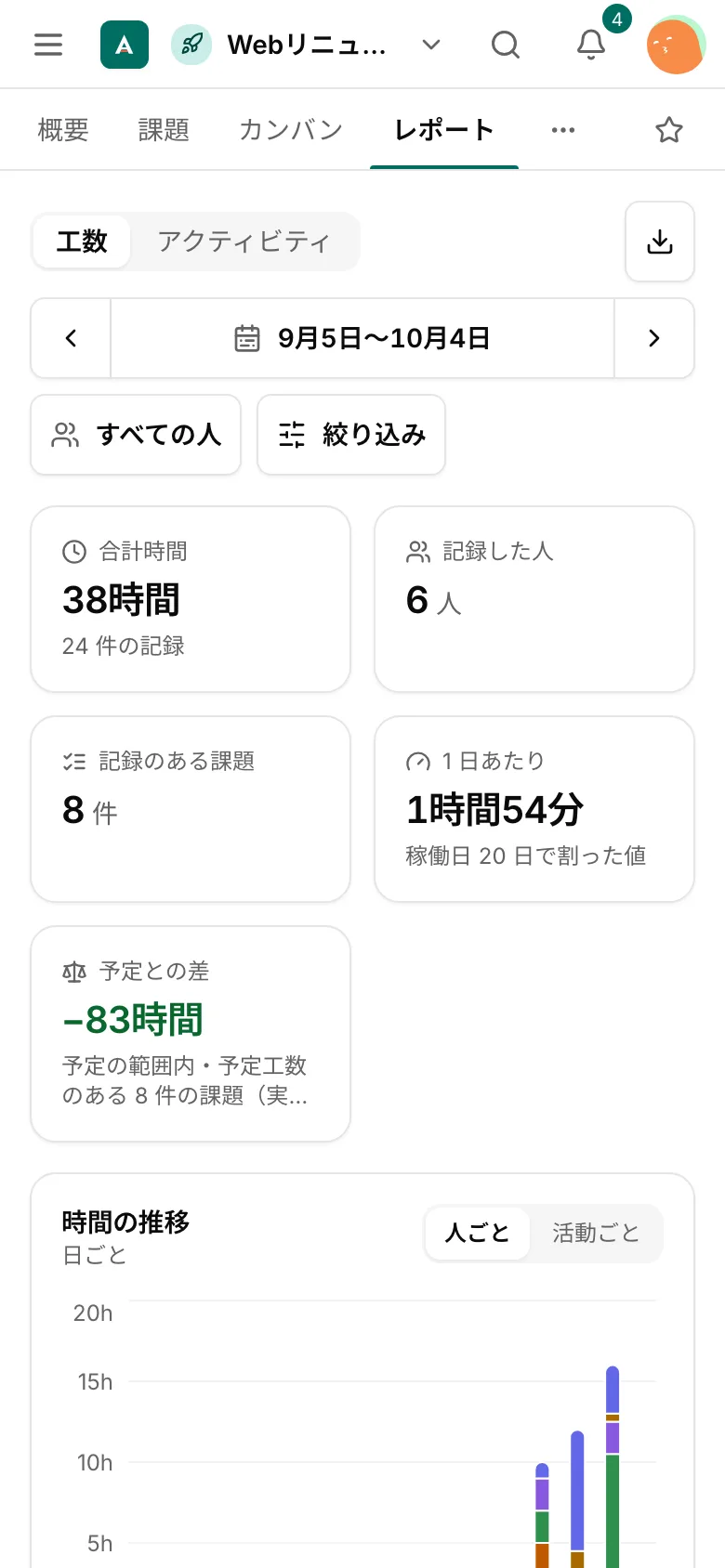

スマホの工数レポート。サブタブ、期間、絞り込みが上にあり、数字のカードが縦に並ぶ
スマホの工数レポート。サブタブ、期間、絞り込みが上にあり、数字のカードが縦に並ぶ

誰の記録が見えるか

  • 他の人の工数を見る権限がある人は、全員分が見えます
  • ない人には、自分の記録だけが見えます。人の絞り込みは使えません
  • ゴミ箱の課題、子プロジェクト、見られない非公開の課題の記録は、数えません
