ガントの依存の種類と日付の条件

ガントの先行・後続を「一緒に始める」「一緒に終える」などの種類と、営業日の間隔で決める方法です。「この日より前に始めない」「この日までに終える」の日付の条件、自動でずらすとの関係も説明します。スタンダード以上のプランの機能です。

約5分で読めます

akamine マニュアルの目次(章と記事の一覧)
はじめに
プロジェクト
課題の基本
課題の詳細とコミュニケーション
一覧・カンバン・ガント
自分の仕事を回す
ドキュメントとファイル
工数とレポート
通知と連携
自動化
プロジェクトの設定
システム管理
個人設定
この記事の内容

ガントで課題をつなぐと、ふだんは「先行が終わったら、後続を始める」になります。けれど実際の計画では、「設計が始まって 2 日したら、レビューを始める」「試験と文書は、一緒に終える」のような関係もよくあります。この記事では、依存の種類と間隔、そして課題ごとの日付の条件の決め方を説明します。

依存の種類

種類は 4 つです。

種類意味例
終わったら始める(FS)先行が終わったら、後続を始めるデザインが終わったら、コーディングを始める
一緒に始める(SS)先行が始まったら、後続も始める設計が始まったら、レビューの準備も始める
一緒に終える(FF)先行が終わったら、後続も終える試験が終わるのと一緒に、文書も仕上げる
始まったら終える(SF)先行が始まったら、後続を終える新しい当番が始まったら、前の当番を終える

種類と間隔を変える

  1. ガントで、課題どうしをつなぐ矢印を押します(キーボードでは、矢印にフォーカスして Enter)。
  2. 窓が開きます。見出しは「AKA-3 → AKA-7」のように、つないだ 2 つの課題です。
  3. 「種類」で、4 つのどれかを選びます。
  4. 「間隔」を、− + のボタンか数で決めます。単位は営業日です(暦どおりのプロジェクトは日)。

たとえば、こんな窓です。

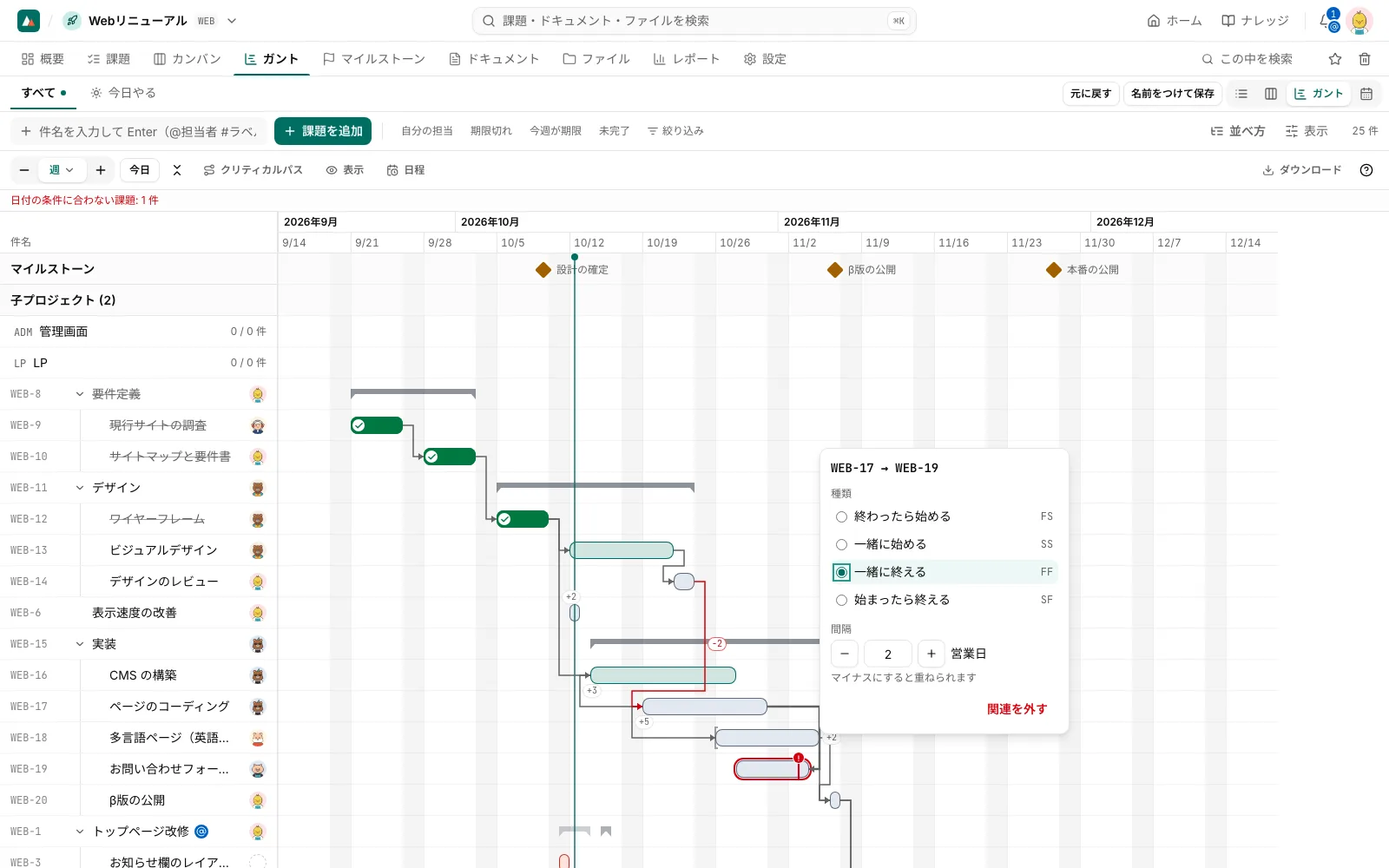

矢印を押して開く窓。4 つの種類と、営業日の間隔
矢印を押して開く窓。4 つの種類と、営業日の間隔
  • 間隔は、マイナス 365 から 365 まで決められます。マイナスにすると、重ねられます(「先行の終わりに 1 日重ねて始める」は、終わったら始める・−1)。
  • 間隔が 0 でない矢印には、「+2」のような印が付きます。
  • 窓の「関連を外す」で、つながりを外せます。

変えられるのは、つないだ両方の課題を編集できる人です。課題の詳細の「関連」にも、「先行 AKA-3 · 一緒に始める +2」のように出ます。

種類と間隔で数えて合わない後続は、矢印が赤くなります。

日付の条件

課題ごとに、次の 2 つの条件を決められます。

  • この日より前に始めない(開始の条件): 材料が届く日、お客様の確認が終わる日など。
  • この日までに終える(終了の条件): 納品日、イベントの日など。

決め方:

  1. 課題の詳細を開きます。
  2. 日程のところの「+ 日付の条件」を押します。
  3. 2 つの日付の欄に入れます(片方だけでも構いません)。

入れた条件は、日程の下にチップで出ます。条件に合っていないときは、チップが赤くなり「!」が付きます。

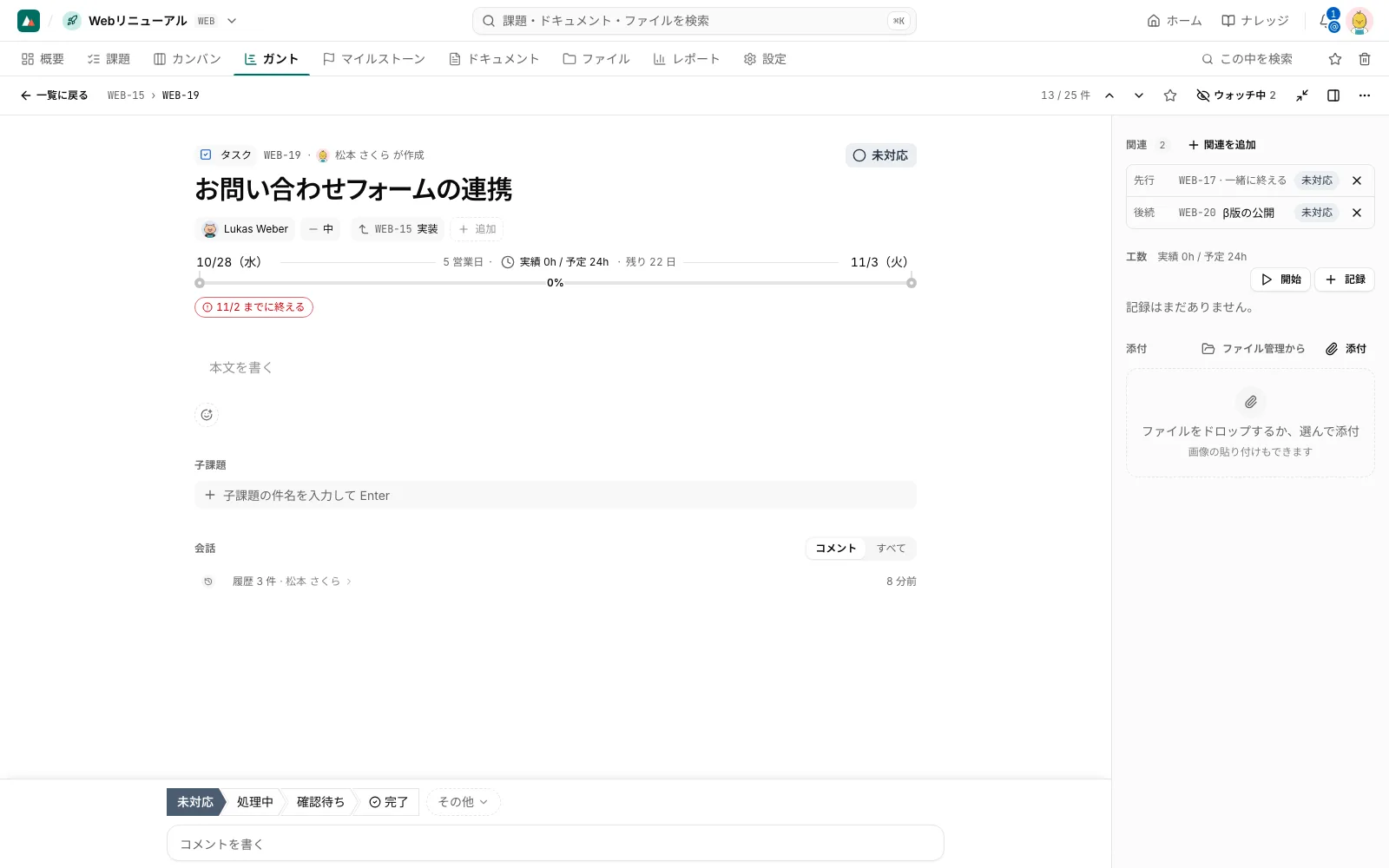

課題の詳細。「11/2 までに終える」のチップが赤く、条件に合っていないことがわかる
課題の詳細。「11/2 までに終える」のチップが赤く、条件に合っていないことがわかる

ガントでは、バーの行に「[」「]」の淡い印が出ます。合わないときは、印とバーの縁が赤くなり、ツールバーの下に「日付の条件に合わない課題: 1 件」のような行が出ます。

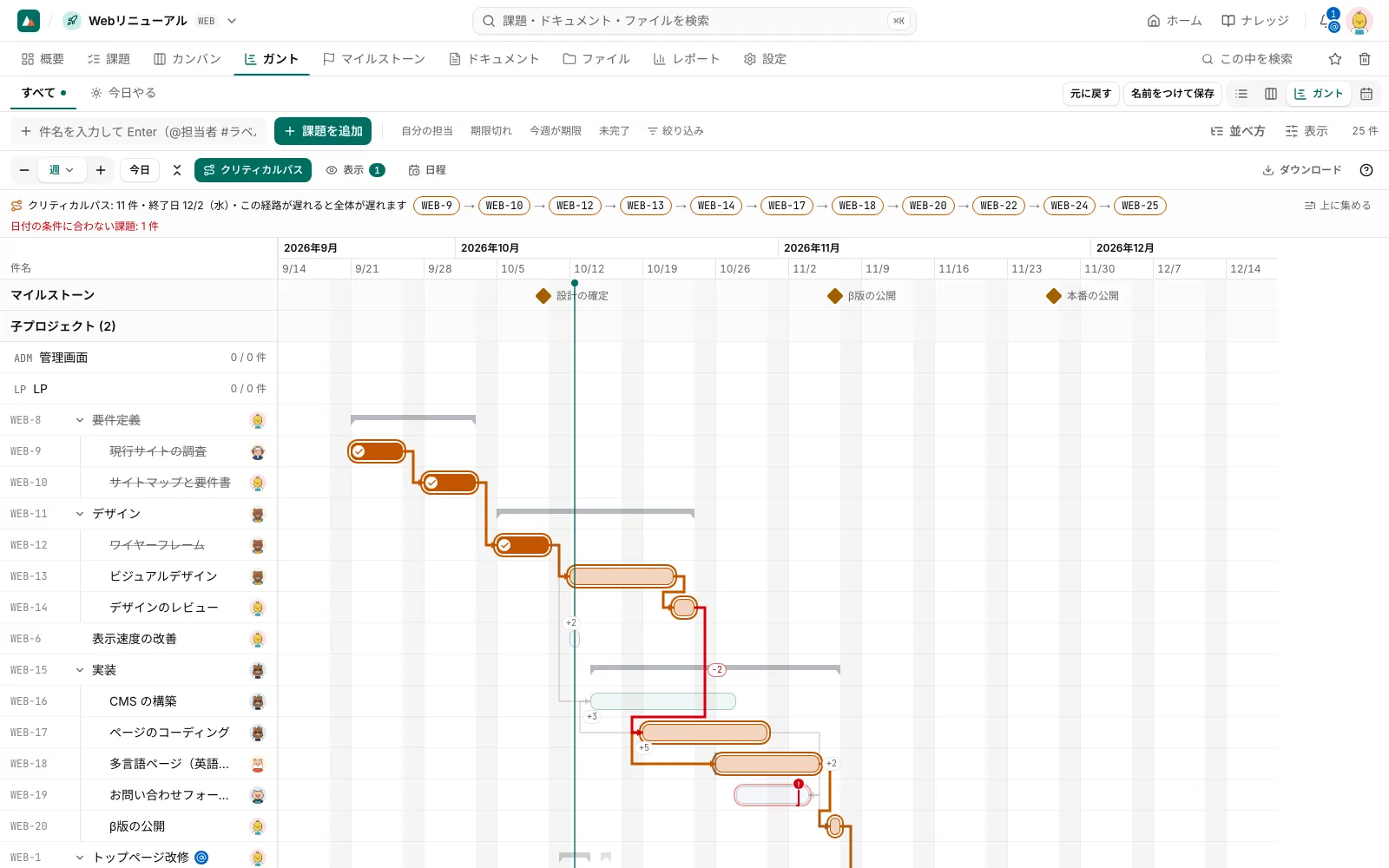

クリティカルパスの強調と、「日付の条件に合わない課題」の行
クリティカルパスの強調と、「日付の条件に合わない課題」の行
  • 見るところ: ツールバーの下の行で、条件に合わない課題の数がわかります。
  • 見るところ: 赤い縁のバーが、直すべき課題です。

自動でずらすとの関係

ガントの「自動でずらす」をオンにしていると、先行を動かしたときに、後続を後ろへずらします。種類と間隔、開始の条件のうち、いちばん遅い日に合わせます。

  • 前へは動かしません。 ドラッグした課題そのものも、動かしません。
  • ずらしたあとは、トーストで元に戻せます。
  • 終了の条件は、日程を動かしません。 印を付けるだけです。ずらした結果、終了の条件を過ぎた後続があれば、トーストで知らせます。どう直すかは、人が決めます。
1日2日3日4日5日6日7日8日
設計
レビュー(一緒に始める +2)
試験
文書(一緒に終える)
一緒に始める +2 は、設計の開始から 2 営業日あとに始まる。一緒に終えるは、試験と同じ日に終わる

クリティカルパスとの関係

クリティカルパスは、種類と間隔をふまえて計算します。日付の条件は、クリティカルパスの計算には使いません。くわしくは クリティカルパス を見てください。

ほかへの持ち出し

  • Excel のガントの形では、先行の列が「AKA-3 SS+2」のようになります(終わったら始める・0 は、キーだけ)。日付の条件の列もあります。
  • MS Project の XML にも、4 種類の依存と間隔、日付の条件を書き出せます(MS Project との取り込み・書き出し)。
